e2 Sanjeev Bordoloi 服務管理:運作、戰略與信息技術 v9

案例16-1 Info-Systems公司

Info-Systems公司是一家成長很快的公司,專門從事信息系統的諮詢。過去,它的項目相對來說都是短期的,也不需要廣泛的項目計劃和嚴密的管理監控。然而最近,Info-Systems公司獲得一項合同,是為一家制造公司開發和建立一個企業資源計劃系統。

在研究初步計劃期間,Info-Systems公司認為,該製造公司現有的硬件配置已不能滿足其長期需要,需要開發新一代硬件設備。因此,作為工作的一部分,Info-Systems公司要評估供應商並選擇新硬件。初步研究也提出該系統將實現批處理和聯機處理相結合的方式,估計最少一年才能完成。

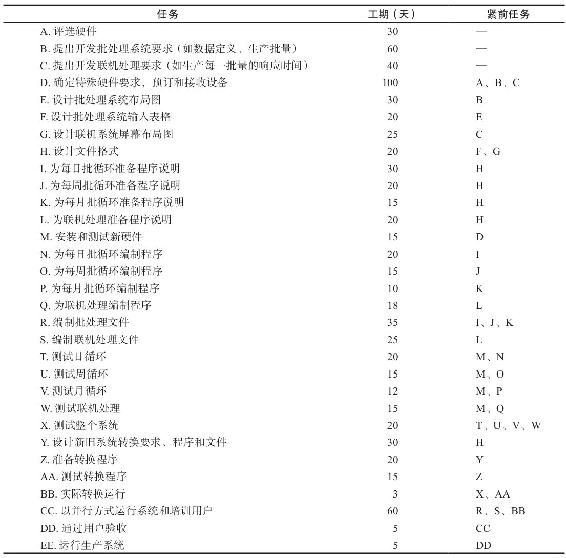

Info-Systems公司計劃把該項目分成四個主要方面:①硬件選擇和安裝;②批處理開發;③聯機處理開發;④從舊系統到新系統的轉換。此外,它也感到在提供更準確的項目完成時間估計、控制項目過程和在適當的時間安排人員等方面,應用項目管理系統會更有效。因此,Info-Systems公司指派了若干高級職員來制定詳細的任務表,如下所示:

問題

1.使用微軟項目管理軟件,準備一個網絡圖並確定關鍵路線的活動、期望項目工期和所有活動的進度時間。

2.交付硬件的時間估計要超過90天。如果硬件交付延誤30天,會影響項目完成時間嗎?關鍵路線會改變嗎?

3.使用原來的網絡圖和關鍵路線,如果活動B被推遲了幾周,管理層為按時完成項目會考慮採取什麼策略?
