e2 Sanjeev Bordoloi 服務管理:運作、戰略與信息技術 v9

16.6.1 估計活動工期分佈

在我們的分析中,我們假定活動工期是確定的。然而,在要求創造性和試驗性的活動中(如籌劃一場百老匯戲劇),或在不利地點的建設項目中(如在阿拉斯加架設輸油管道),活動工期則是隨機變量。如圖16-14所示是一個用來描述不確定活動工期的典型Beta分佈圖,這種分佈描述了活動工期分佈的“偏斜度”,可能有一個比中值更大的均值。進一步說,Beta分佈可以利用只需要三個關鍵時間估計的簡單公式來近似得到:

(1)樂觀時間(A):這是在沒有任何困難和問題發生時的活動時間。根據經驗,實際工期小於A的概率大約為1%。

(2)最可能時間(M):這是最可能發生的活動時間。用統計學術語來說,M是眾數。

(3)悲觀時間(B):這是在很多意外的問題發生時的活動時間。根據經驗,實際工期超過B的概率大約為1%。

運用這三種時間估計,下式可用來計算每項活動工期的均值和方差,均值的公式是加權平均式,眾數的權重為4:

從我們對樂觀時間和悲觀時間的定義可知,98%的分佈位於[A,B]。所以,標準差的公式假設樂觀時間A和悲觀時間B之間有6個標準差,如下式所示:

活動時間的方差,是我們用來計算項目完成時間分佈的公式,即:

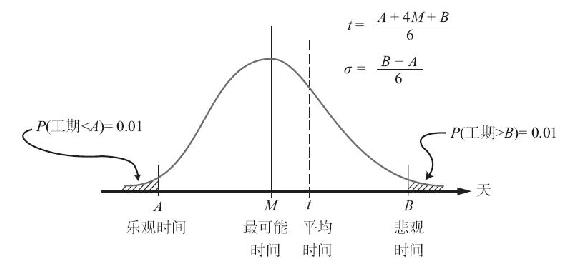

圖16-14 活動工期的Beta分佈圖
