19.2 採購規劃
PMBOK ® 指南,第6版
12.1 規劃採購管理
採購過程中的第一步是採購規劃,特別制定出一份含有什麼時間、如何採購、採購什麼的採購規劃。這包括下述內容:
• 定義項目的需求。
• 展開採購工作說明、項目說明書、工作分解結構。
• 準備工作分解結構字典(如需要)。
• 進行自制或外購分析。
• 列出主要里程碑和進度安排。
• 確定長期採購項目。
• 成本分析,包括制定生命週期成本。
• 確認有資質的賣方。
• 確定選擇標準。
• 列出可能項目/採購風險清單(如風險登記表)。
• 制訂採購計劃。
• 獲得繼續進行的授權和同意。
PMBOK ® 指南,第6版
12.1.3.4 採購工作說明書
對每個要生產的產品應當進行分開的、不同的工作說明。工作說明(Statement of Work,SOW)是對要完成的工作或需要的資源的敘述性描述。在過去的10來年裡,鑑別所需要的資源變得極其重要。在20世紀70年代和80年代,小公司一直在對大量的項目進行投標競爭,結果分包了多達99%的工作。此類訴訟案件非常多,解決的辦法是在工作說明中增加有關條款,要求承包商指明分配到項目中的有用內部資源的名稱和簡介,包括它們花在項目上的時間比例。除了工作說明,組織經常還用目標說明來制定績效基準。現在,績效標準項目在美國聯邦政府項目中更受歡迎,當採購組織希望綜合考慮市場上先進技術、能力和潛在承包商的專業知識時,可以使用目標說明。除了工作說明(向承包商具體詳細地描述哪些工作需要做及這些工作應該如何做)外,目標說明僅介紹了項目的最終目標(什麼是項目的最終目標)。作為對工作說明的答覆,潛在的承包商會開發和提交一份他們自己的工作說明,該工作說明詳細介紹了他們會如何實施工作。資源選擇過程需要比較不同的承包商制定的工作說明,以及每個承包商提交的各自的技術、能力及專業知識等相關內容。提案評估過程包括在不同等級的績效(反映在承包商提交的工作說明中)和價格之間做出決策。
項目說明書是指描述、定義或明確即將採購的服務或項目的書面信息、圖片或圖解信息。項目說明書一共有三種類型。
• 設計說明書:從物理特性方面來詳述應該做的事情,執行風險歸於買主。
• 執行說明書:從操作特性方面來明確最終產品須達到的可測量的性能,執行風險由承包商承擔。
• 功能說明書:賣方在較低總成本下描述最終使用條款。這是執行說明書的一個子集,執行風險由承包商承擔。
PMBOK ® 指南,第6版
12.1.3.6 自制或外購決策
最終條款也有若干選擇方式。可行的採購方式包括自制或外購、租賃或外購、外購或出租,以及租賃或出租。國內購買或國際購買也很重要,尤其是對於全美汽車工人聯合會來說。以下列出了有關自制或外購分析的因素。
• 關於自制的決策:
— 成本更低(但不總是如此)。
— 綜合操作更容易。
— 運用閒置的現有生產力。
— 保證直接控制。
— 保守設計或生產祕密。
— 避免不可靠的供應商。
— 穩定現有勞動力。
• 關於外購的決策:
— 成本更低(但並不總是如此)。
— 利用供應商的技能。
— 較少的要求(生產成本不要過高)。
— 生產力或能力有限。
— 增加現存的勞動力。
— 保持多種來源(合格的賣主清單)。
— 間接控制。

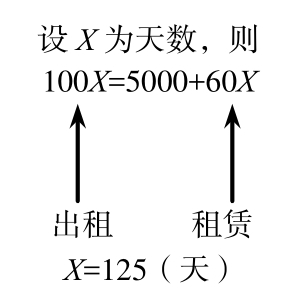

租賃和出租決策通常是一種商業行為,租賃的期限通常比出租的長。關於這個問題可以參考下例。一家公司自願以每天 100美元的價格出租給你一件設備,你可以以每天 60美元的價格對這一設備進行租賃,附加5 000美元的一次性成本,那麼時間上的平衡點(租賃和出租費用相同)是什麼時候?

因此,如果使用這一設備125天以上的話,籤下一個租賃合約(長期租賃)比出租合約(短期租賃)要節省更多費用。
採購計劃必須考慮合同風險和採購風險。有的公司具有專門使用模板來介紹採購風險的項目管理手冊。例如,ABB項目管理手冊定義的採購風險的部分清單如下[2] :
• 合同和協議(懲罰/已付款損失、規範的誤用、模糊不清的語言、許可證、規劃工作需求)。
• 責任(不可抗力、責任限額、不清晰的限制條件)。
• 財務(信用證、付款計劃、通貨膨脹、現金兌換、債券)。
• 政策(政策穩定性、法律更迭、進出口限制、仲裁法)。
• 保證書(不標準的需求、保修)。
• 進度(不現實的交貨期、不按時完工、審批手續、可用資源限制)。
• 技術(不標準解決途徑、質量保證規定、質量驗收、顧客接受標準)。
• 資源(可獲得性、技術等級、本地與外地)。
採購計劃要考慮以下問題:
• 多少採購是必需的?
• 他們會標準化採購活動嗎?
• 我們是自制一些產品還是全部採購?
• 有具有資質的供應商嗎?
• 我們需要預先具有資質的供應商嗎?
• 我們公開競標還是同優先供應商合作?
• 如何面對多個供應商?
• 有需要長期採購的項目嗎?
• 考慮到合同風險,要用哪種類型的合同?
• 對不同的供應商要用不同的合同類型嗎?
• 評估標準將會被用於量化建議嗎?
