e3 Harold Kerzner 項目管理 v12
思考題
14-1 成本超支是否剛發生,引起成本超支的原因是什麼?
14-2 以下哪些會對BCWS、BCWP、ACWP及成本偏差和進度偏差產生影響?
a.早於PERT圖開始活動
b.晚於PERT圖開始活動
14-3 Alpha公司已實行了一個計劃。在計劃中,職能經理將對超過他們(職能經理的)最初估算的成本超支負責。而且,所有超支都來自職能經理的預算,不管是間接費用還是其他費用,而不僅僅項目預算。這種方法的優缺點各是什麼?
14-4 如果所有的項目經理決定拒絕考慮管理儲備金,結果會是什麼?用什麼準則來確定
是否需要管理儲備金?
14-5 假設幾個任務需要 1~2年的時間去完成,而不僅僅是工作分解結構的工作包層計劃的200小時。請回答以下問題:
a.這將對成本控制有何影響?
b.是否還能應用50/50的規則?
c.間隔多長時間更新一次成本?

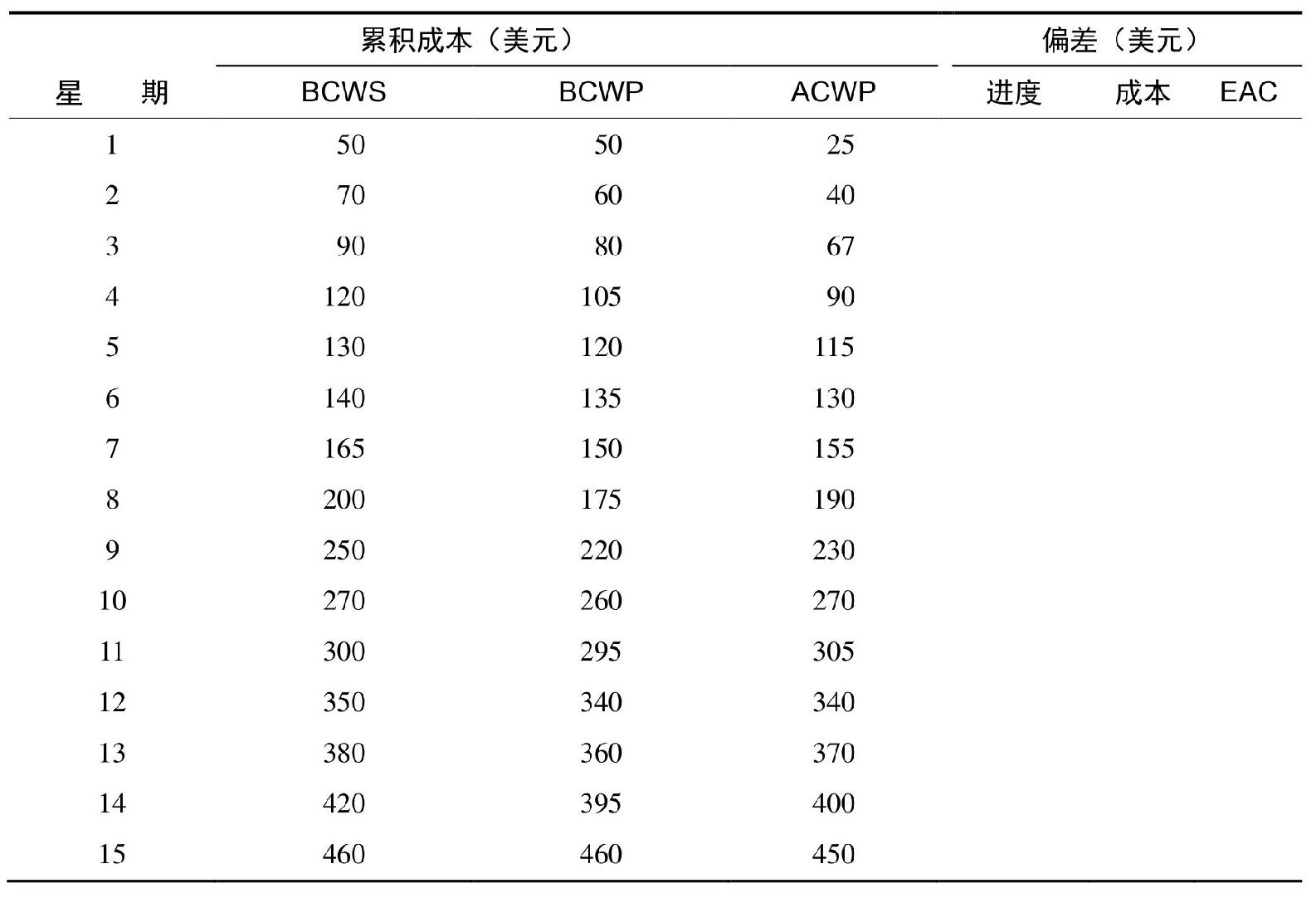

14-6 完成下表,繪製EAC的時間函數圖。你的結論是什麼?

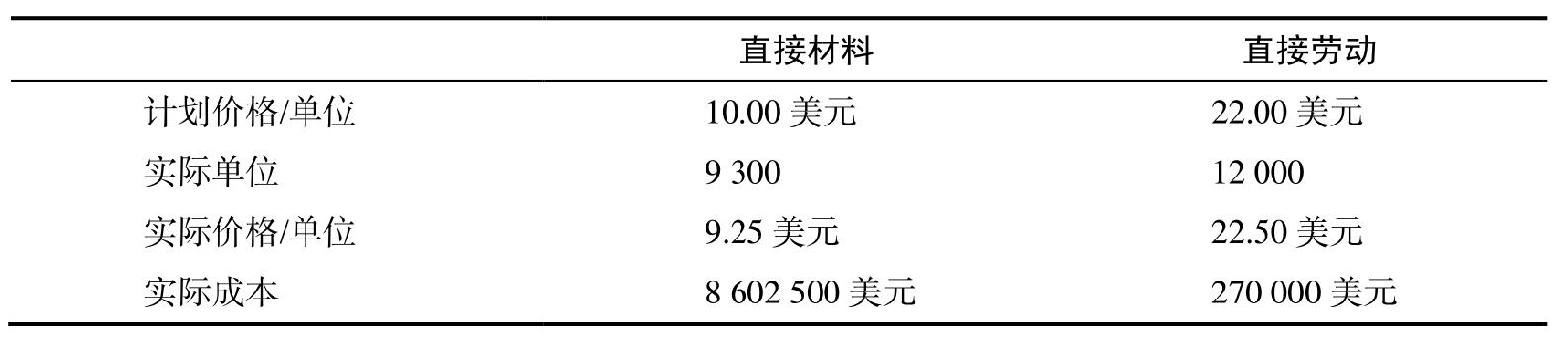

14-7 根據下列數據計算直接材料的總價格偏差和直接人工的成本偏差。

14-8 企業經常基於員工一個月的工作量估算總體工作量。如果工作量必須採用一週的工作量估算的話,那麼就要把月工作量轉化成周工作量。這樣做的困難在於確定每月有多少工時是實際直接的工時。
你的公司接到了一份建議邀請書,公司決定投標。但是公司只有一個部門參與這項工作,該部門經理預計需要3 000小時的直接工時。
第一步是計算具有代表性人工的月工作量。人力資源部提供公司人均工時的年度歷史數據如下:
• 假期(3周)
• 病假(4天)
• 帶薪休假(10天)
• 臨時任務(1天)
a.每個人每個月的直接工時數是多少?
b.如果僅能有一名員工參與該項目,以月為單位,工作量的持續時間是多長?
c.如果客戶希望工作在一年內完成,應該派遣多少員工參與該項目?
案例分析
案例1 “浴缸 ”(Bathtub)時期
2010年1月3日Scott公司與Park工廠簽訂協議,這份協議使Park工廠人員興高采烈。如果 Scott項目管理正確,在今後幾年裡會在接下來的工作中提供大量的就業機會。Park工廠的管理層把Scott項目作為戰略上的轉機。
Scott項目是通過10個月的努力來為Scott公司開發一種新產品。Scott公司告知Park工廠,假定最初的研發努力是成功的,那麼核心產品合同將會持續至少五年時間。所有後續合同會一年一年來談判簽訂。
傑瑞·鄧拉普擔任項目經理。儘管他年輕充滿激情,但他非常清楚自己的努力對公司未來發展的重要性。鄧拉普的項目管理辦公室安排了幾位最優秀的員工,成為Park公司的矩陣組織的一部分。Scott項目成立了一個擁有七位全職工作人員的項目辦公室,包括鄧拉普,自始至終負責整個項目。此外,從生產科調來八位職員作為生產項目管理團隊成員:四個全職,四個兼職。
儘管工作量有所變動,項目團隊成員的總工作量在整個項目過程中依然維持在每月2 080小時。公司假定如果每人都達到滿負荷工作量,那每人每小時工作產生的成本為120美元。
到6月底,項目已經進行了4個月,Scott公司通知Park工廠,因為現金流轉問題,不會把以後的工作安排給Park工廠,這種狀況會一直持續到2011年3月的第一週。這給鄧拉普出了個很大的難題,因為他不希望解散項目辦公室。如果他允許項目主要成員被安排到其他項目,將無法保證餘下的工作開始時能把這些人調回來。優秀的項目人員總是處於需求狀態。
傑瑞估計在這個“浴缸”時期自己每個月需要240 000美元來留住項目組主要成員。幸虧這期間正好趕上聖誕和新年,工廠將會休息 17天。在假期裡他的主要員工會馬上被其他項目主管看上,會被暫時調配到其他小的特殊的項目裡去。傑瑞重新估計這一時期的支出會在200 000美元以上。
在每週的會議上,傑瑞通知項目組成員必須“勒緊腰帶”,努力建立200 000美元的管理儲備金。項目組成員都理解這一做法的必要性,並開始重新制訂計劃,直到實現這一管理儲備金。因為合同是固定價格合同,需要在餘下的時間裡完成最終成本數據和項目報告記錄,在這一假定前提下,所有行政支持計劃(例如,項目辦公室和項目團隊成員)會延長到2月28日。
傑瑞告知弗蘭克·霍華德關於項目處於“浴缸”時期的問題,弗蘭克·霍華德是傑瑞的老闆,他是管理項目的科長。弗蘭克負責傑瑞和總經理之間的調解。弗蘭克同意傑瑞解決這一問題的辦法,並要傑瑞有問題隨時找他。
9月15日,弗蘭克告訴傑瑞,由於會影響到弗蘭克的聖誕紅利,所以他想把那筆200 000美元的管理儲備金轉為超額利潤。兩個人爭論了一會兒,弗蘭克一直說:“不要擔心!會把你的主要員工調回來的,我會盯著這件事的。但是我想把那筆未授權的資金作為利潤,並且項目在12月1日正式停止。”
弗蘭克對維持目前的管理成員缺乏興趣,傑瑞對這一點感到非常惱怒。
問題
1.傑瑞應該去當總經理嗎?
2.關鍵人員應該得到很好的支持嗎?
3.如果這是一項成本加成項目,你會考慮為了減輕負擔而把問題推給客戶嗎?
4.如果你是這一成本加成項目的客戶,在成本已經超支的情況下,你對因“浴缸”時期而要投入額外資金會有什麼反應?
5.如果因為產量低於預期值而使項目能夠得到足夠的資金資助,你之前的答案會有變化嗎?
6.你如何阻止在所有接下來的年度合同中不發生類似情況?
案例2 Franklin Electronic公司
2013年10月,Franklin Electronic公司獲得一個由Spokane Industries公司提供的為期18個月的勞動密集型產品開發合同。合同是一個成本償還合同,預計花費2 660 000美元,固定費率是6.75%。這個合同是Franklin公司第一次正規化地嘗試使用項目管理,包括一個新開發的項目管理方法。
Franklin公司以前就接了很多Spokane Industries公司的合同,但是這些合同都是固定總價合同,且沒有要求正式使用項目管理的掙值報告。合同的條款和條件包含以下幾個關鍵點:
• 使用項目管理(正式的)。
• 要求使用掙值報告。
• 首個掙值報告要在工作開始之後的第2個月末提交,且以後每個月都要提交。
• 要有2次技術交流會議,一次在第6個月末,一次在第12個月末。
對於Franklin公司來說,掙值報告是新穎的。為了和原來的建議邀請書保持一致,公司僱用了一個顧問就掙值法專門進行了一次4小時的研討會。參加研討會的人包括指派到Spokane Industries公司RFP的項目經理,該項目經理還要負責合同授予後的管理、整個會計部門及兩名直線經理。會計部門並不樂意學習掙值法,但是為了獲得合同,他們還是同意學習。在以前與Spokane Industries公司的項目中,每個月都要舉行交流會議。但是對於這次的項目,Spokane Industries公司認為沒有必要舉行那麼多次會議,因為信息可以通過掙值報告輕鬆獲得。Spokane Industries公司堅信掙值衡量系統有能力提供足夠的信息。過去,Spokane Industries公司從來沒有考慮在未來的項目中使用掙值法。
Franklin公司是靠最低的投標價格獲得合同的。在規劃階段,工作分解結構設計了45個工作包,但是在項目的頭4個月裡只有4個工作包。
Franklin公司為項目設計了很簡單的狀況報告。表14-6包含了提供給Spokane Industries的第3個月末的財務數據。

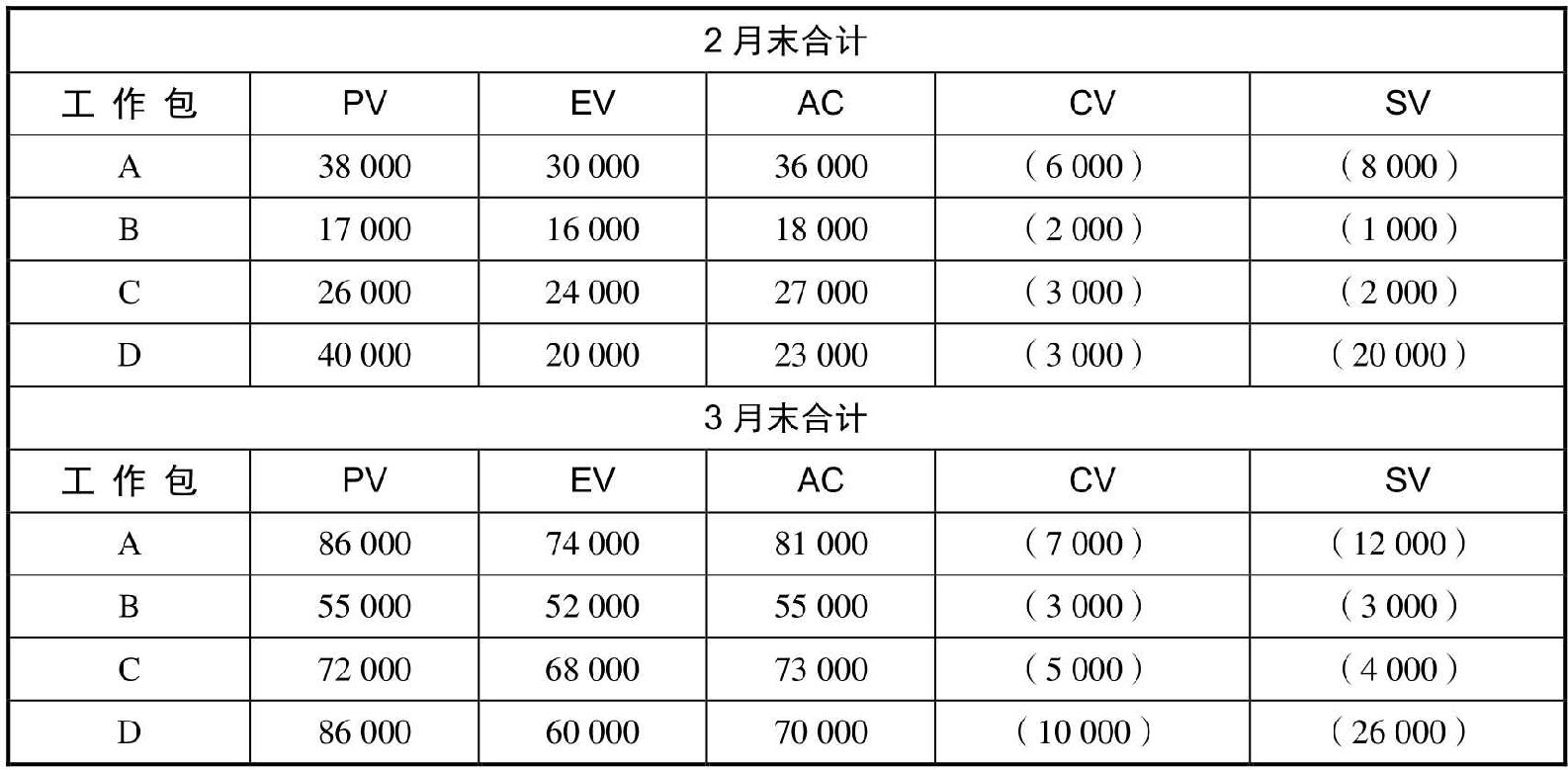

圖14-6 財務數據表 單位:美元

注:BCWS = PV,BCWP = EV,ACWP = AC。
在將狀況報告提交給Spokane Industries公司後的1個星期,Franklin公司的項目經理就被要求參加一個緊急會議,這個會議是由Spokane Industries公司負責工程的副總裁提出召開的,他也是這個項目的發起人。由於績效不好,項目面臨終止的危險。會議中,他提出:“在過去的一個月中,成本超支了78%,從14 000美元增加到25 000美元;進度落後了45%,從31 000美元增加到45 000美元。從這些數據可以得出,成本超支至少500%,進度滯後會長達1年。如果你們不能制訂一個比過去3個月更好的計劃控制時間和成本,我就要取消合同,我們也會另外尋找一名承包商繼續項目。”
問題
1.副總裁對成本偏差和進度偏差的看法是正確的嗎?
2.有哪些信息是副總裁沒有分析的?
3.Franklin公司真正瞭解掙值法嗎?如果沒有,錯在哪裡?
4.Spokane Industries公司明白什麼是項目管理嗎?
5.掙值法能否替代交流會議?
6.Franklin公司的項目經理應該發表什麼意見為自己辯護?
[1] Russell D. Archibald, Managing High-Technology Programs and Projects (New York: John Wiley & Sons, 1976), p.191.
[2] 改編自Quentin W. Fleming, Cost/Schedule Control Systems Criteria (Chicago: Probus Publishers, 1992), pp.151-152。
