14.9 成本超支的困境
大部分企業生命的源泉是持續不斷地開發新產品或新服務。因為這個“新”字,歷史數據就要最小化,且成本超支也能預測。圖14-19就是一個典型的成本超支的案例。

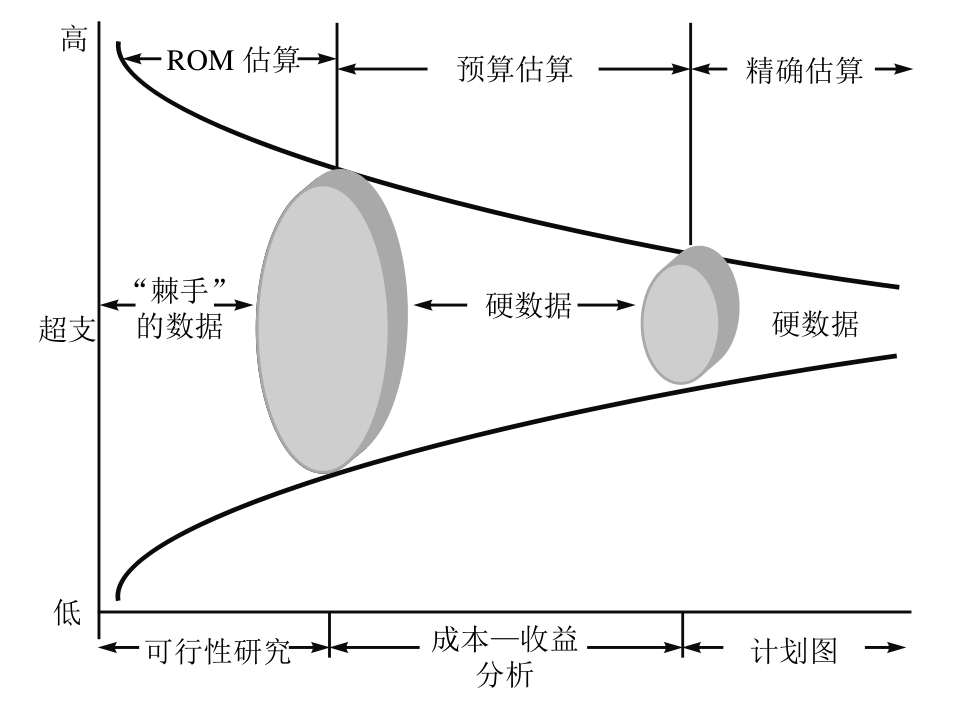

圖14-19 成本超支範圍
數量級估算(Rough Order-of-Magnitude,ROM)經常採用“棘手”的數據(Soft Data),因此也會導致大範圍的超支,所以一般用於項目的啟動階段。當進入項目的規劃階段時,“棘手”的數據也逐漸成為硬數據(Hard Data),估計的準確性也會提高,超支的範圍也會變小。
當超支發生時,項目經理就要尋找方法減少成本。最簡單的方法是縮小範圍。首先要尋找易於刪減的事項。最容易刪減的事項是那些在評估過程中不清晰、很容易低估的步驟。可刪減的事項包括項目管理監督、直線管理監督、過程控制、質量保證及測試。
如果易於刪減的事項達不到成本要求的話,那麼就要開始從那些比較難刪減的事項中尋找。這些事項包括直接工時、原材料、設備、廠房、其他。
此時,如果成本的減少還是沒有達到管理層的要求,那麼就要開始決定是否終止項目。
