e3 Harold Kerzner 項目管理 v12

14.7 成本基準

PMBOK ® 指南,第6版

7.3.3.1 成本基準

7.4.2.2 數據分析

項目一旦啟動,項目團隊就要確定成本或財務基準,用於報告狀況和衡量偏差。圖14-17介紹了一個成本基準。圖中,每一個方塊代表一個成本賬目或工作包元素。所有成本賬目或工作包的總和就是該時間階段的預算。每一個工作包可以通過該工作包的工作授權表來介紹。

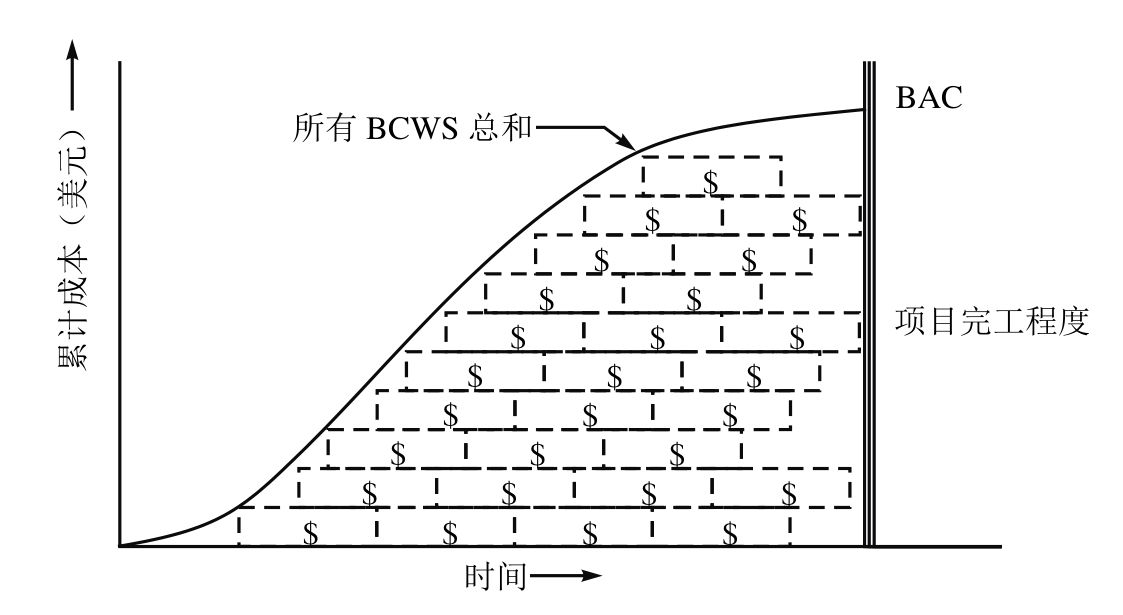

圖14-17 成本基準

圖14-17中的成本基準僅是成本分解結構中的一部分。圖14-18是一個成本分解圖。

從圖14-18中,我們可以看到一些顯著的特徵:

• 時間階段預算是公開的預算,是所有BCWS的總和。

• 成本基準是時間階段預算(如分配預算)和未分配預算的總和,即完工預算。

• 項目的合同成本是成本基準與管理儲備金的總和(假設有管理儲備金)。

• 合同定價是合同成本加上利潤(如果有利潤的話)。

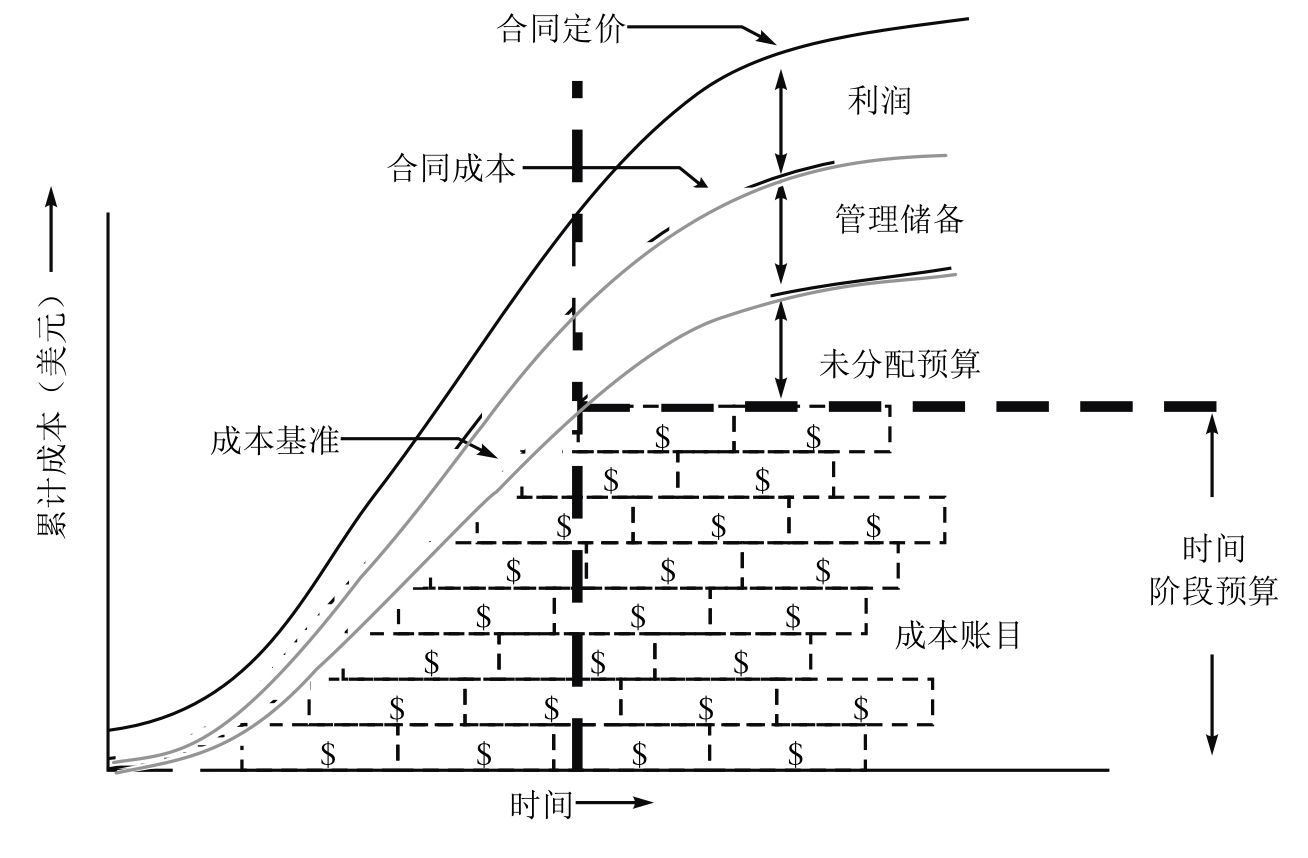

圖14-18 WBS層次1的成本分解圖
