e3 Harold Kerzner 項目管理 v12

12.13 時距

PMBOK ® 指南,第6版

6.3.2.3 提前量和滯後量

6.3.2.1 緊前關係繪圖法

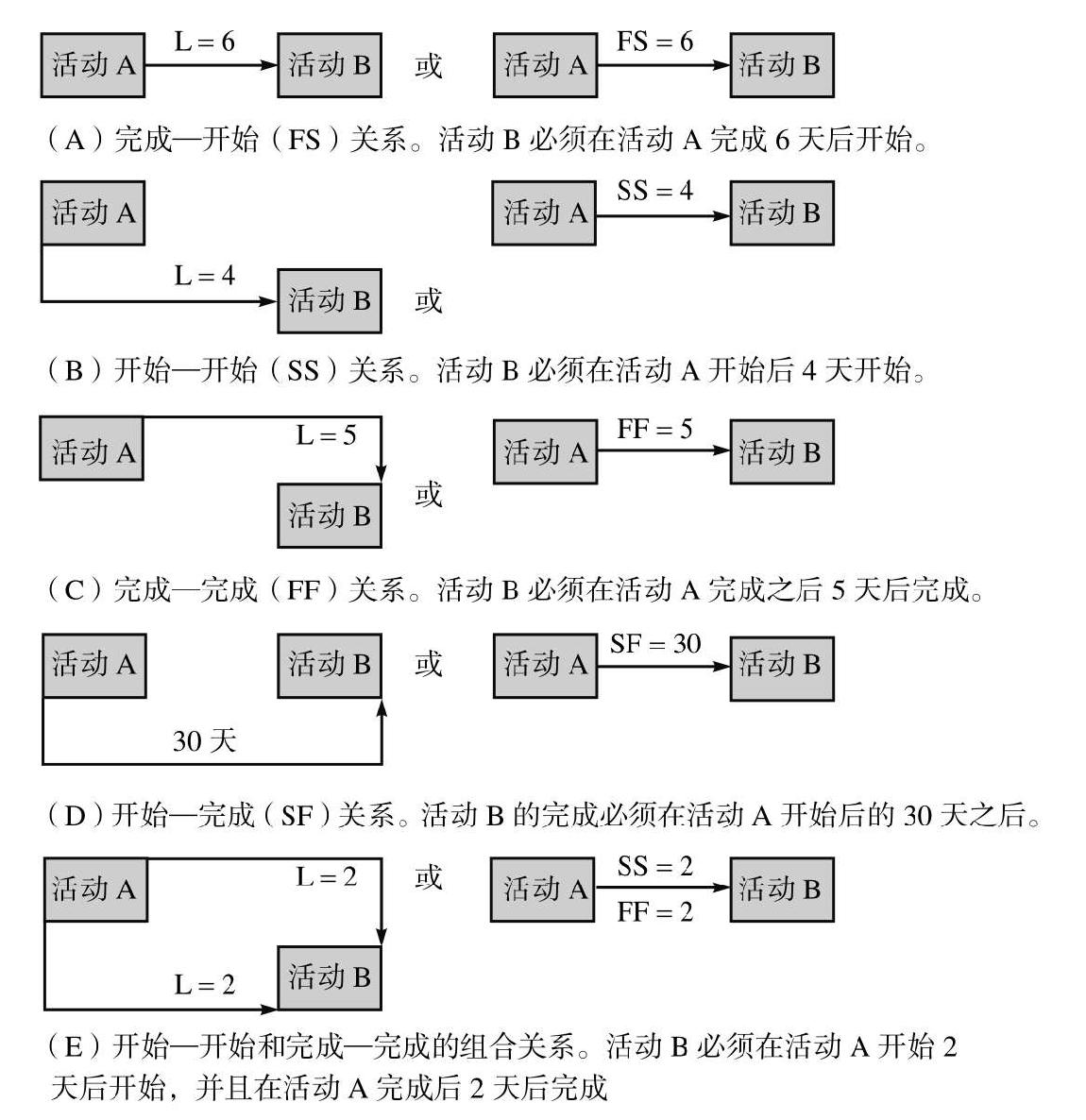

在連續鏈中,一個活動的最早開始或完成與另一活動的最早開始或完成之間的時間間隔叫時距(Lag,也叫滯後量)。時距常用於緊前關係網絡圖中。圖12-24介紹了5種計算時距的方式。

時差用於測量活動內部時間,而時距則是用於測量活動與活動之間的時間間隔。比如,在圖12-24(A)中,假設活動A在3月的第1個週末完成。因為它是一個完成—開始的前導圖,因此可以推測活動B的開始時間為3月的第3周,這也表示即使在活動內部可能存在時差,活動A和活動B之間也存在了1周的時間間隔。簡單地說,時差測量活動內部時間,而時距則是用於測量活動與活動之間的時間間隔。時距有可能是由資源限制所導致的。


圖12-24 有時距的緊前關係圖

另一個常見的術語是提前量(Lead)。再次回到圖12-24(A),假設活動A的完成時間是3月15日,但是從緊前關係圖來看,活動B的開始時間是3月8日,比活動A的完成時間早了7天。在這個情形中,L =−7,負數說明活動B的開始導致活動A的完成時間提前了7天。為了更好地說明它是如何發生的,考慮下面的案例:負責活動B的部門主管向你承諾,你要求的資源會在3月16日抵達,該日期處在原計劃活動A 的完成時間之後。但是他通知你,這些資源會在3月8日抵達。如果你在那時不接受的話,他們可能將資源派往別的活動,而16日你會沒有資源使用。即使從理論上說只要活動A不完成,活動B就不會開始。但大部分的項目經理會在8日接受這些資源,並儘可能地使用。
