12.3 依賴關係
PMBOK ® 指南,第6版
6.3 排列活動順序
6.3.2.2 確定和整合依賴關係
有3種基本的相互關係或依賴關係。
• 強制性依賴關係(硬邏輯)。這些依賴關係是不能改變的,如在搭屋頂之前,必須先將牆體建好。
• 自由依賴關係(軟邏輯)。這些邏輯關係由項目經理自由處理,每個項目都不一樣。如在採購前,不一定要完成整個材料清單。
• 外部依賴關係。有些依賴關係可能超出項目經理的控制範圍,如使承包商遵循關鍵路徑實施項目。
畫網絡關係圖經常包含虛活動。虛活動是實際並不存在的活動,用虛線表示,不消耗資源,也不需要時間,僅僅是為了表示活動間的邏輯關係。

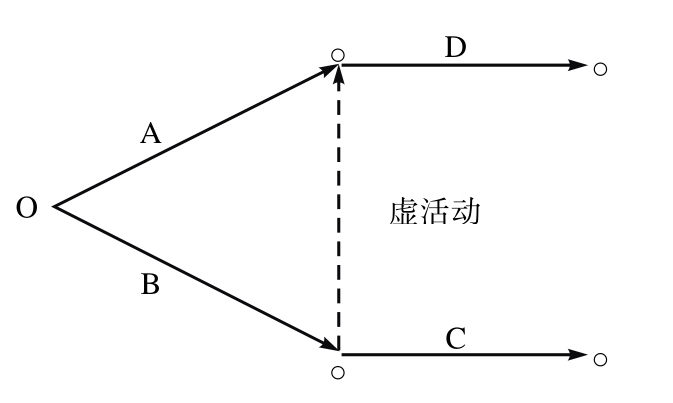

在圖12-5中,活動C緊前工作只有活動B。現在,假設存在一個活動D的緊前活動是A和B。如果沒有一個虛活動(如用虛線表示),就不能體現活動D的緊前活動是A和B。使用一個虛活動,從活動A到活動D或者從活動B到活動D,都能夠完成這種表示。軟件程序中嵌入了虛活動的最小數字。同時,箭頭的方向也是很重要的。在圖12-5中,箭頭必須朝上。
PMBOK ® 指南,第6版
6.3 排列活動順序

圖12-5 虛活動
