e3 Harold Kerzner 項目管理 v12

11.33 PMI項目管理資格認證考試學習技巧

本節用於項目管理原理的複習,以鞏固《PMBOK® 指南》中相應的知識領域和範圍,著重講述了:

• 範圍管理。

• 啟動。

• 規劃。

• 實施。

• 監控。

• 收尾。

對於準備PMP考試的讀者,通過下列練習將有助於對相關原理的理解。

• 需要有效的規劃。

• 編制項目計劃和子計劃。

• 瞭解和編制工作說明書(建議書和合同)。

• 如何設計工作分解結構,以及瞭解設計非常詳細的層次的優缺點。

• 工作分解結構的種類。

• 工作包的目的。

• 配置管理的目的和變更控制委員會的作用。

• 瞭解和編制項目章程。

• 需要項目團隊參與到項目規劃活動中。

• 有必要對規劃或基準的變更進行管理。

本章可用的附錄C中的Dorale產品的案例有:

• Dorale產品(C)(範圍管理)。

• Dorale產品(D)(範圍管理)。

• Dorale產品(E)(範圍管理)。

下列選擇題將有助於回顧本章的原理及知識。

1.正式批准項目的文件是___。

A.項目章程  B.項目計劃

C.可行性研究  D.成本—收益分析

2.項目管理過程中,工作分解結構的“控制點”有____。

A.里程碑  B.工作包

C.活動  D.約束條件

3.項目進行範圍變更的最常見的原因是___。

A.工作分解結構不完善  B.工作說明書不完善

C.缺乏資源  D.缺乏資金

4.以下哪一項不能說明項目使用了工作分解結構?

A.進度控制  B.成本控制

C.質量控制  D.風險管理

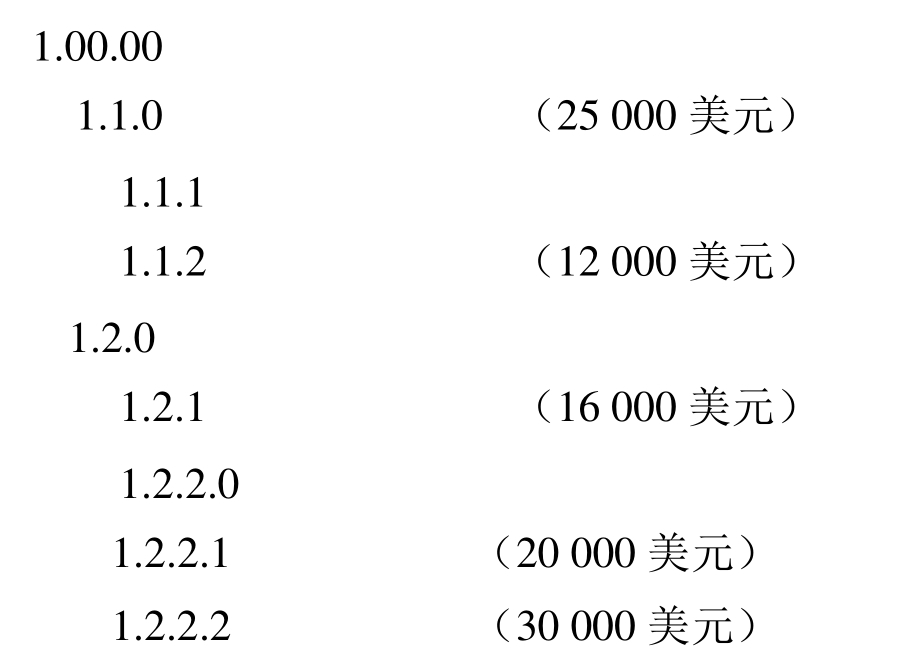

以下是一個工作分解結構(在括號裡的數字代表了一個單獨要素的美元價值),回答問題5~8:


5.WBS要素1.2.2.0的成本是___。

A.20 000美元  B.30 000美元

C.50 000美元  D.不能決定

6.WBS要素1.1.1的成本是___。

A.12 000美元  B.13 000美元

C.25 000美元  D.不能決定

7.整個項目(1.00.00)的成本是___。

A.25 000美元  B.66 000美元

C.91 000美元  D.不能決定

8.在WBS中,工作包處於WBS的層次是___。

A.僅僅是2  B.僅僅是3

C.僅僅是4  D.3和4

9.績效測量基準由  三個基準構成。

A.成本、進度和風險基準  B.成本、進度和範圍基準

C.成本、風險和質量基準  D.進度、風險和質量基準

10.以下____是開發一個低層次項目的優點。

A.較好的成本估計         B.較好的控制

C.不太可能存在“穿透縫隙”的情況  D.以上都是

11.基準一旦建立了,識別____。

A.客戶和承包商同意什麼

B.發起人和客戶同意什麼

C.客戶想做但不一定是項目經理計劃做的事

D.項目經理計劃做的事但不一定是客戶要求做的

12.你的承包商向你發了一封郵件,郵件中說他只允許進行8項測試而非工作說明中的10項,項目經理首先應該做的是___。

A.變更範圍基準線     B.向承包商提出變更請求

C.查閱合同中的懲罰條款  D.詢問發起人的觀點

13.你的承包商向你發了一封郵件,要求在你的項目中使用高質量的原材料,他認為這樣可以增加價值並提高質量。項目經理首先應該做____。

A.變更範圍基準線   B.向承包商提出變更請求

C.詢問發起人的觀點  D.變更WBS

14.一個項目計劃最多能包括  個項目輔助計劃。

A.10  B.15

C.20  D.數量無限制

15.你是項目變更委員會中的一員,該委員會通過了一個重要的範圍變更。項目經理應該修正的文件是___。

A.範圍基準線  B.進度計劃表

C.WBS  D.預算

答案

1.A  2.B  3.B  4.C  5.C  6.B  7.C  8.D  9.B  10.D 11.D  12.B  13.B  14.D  15.A
